Průběh výstavby

Září 2022

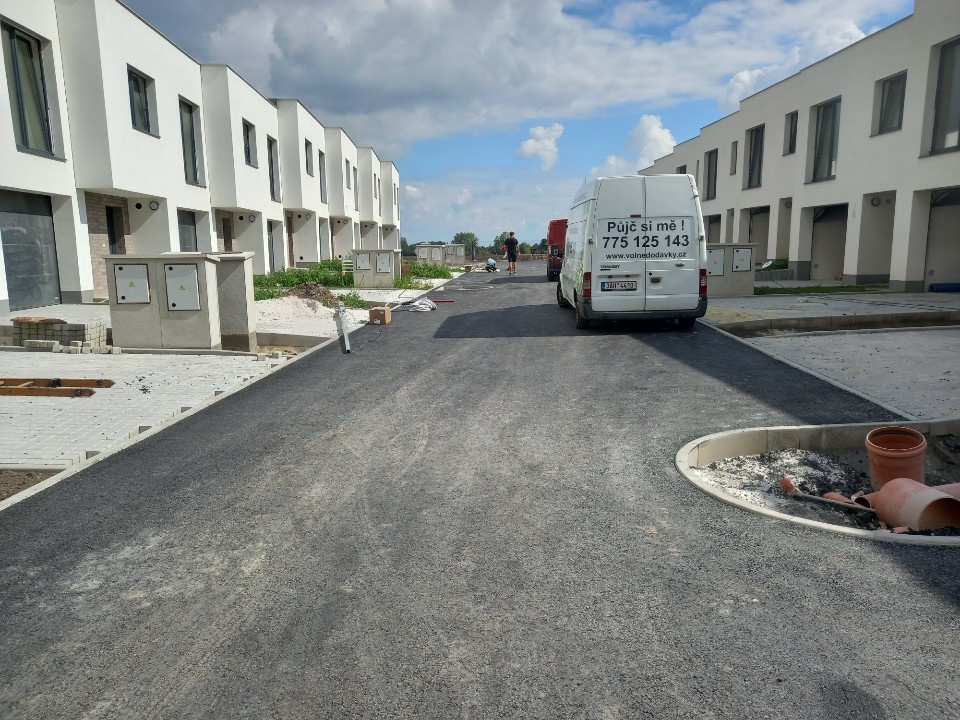

V rámci infrastruktury jsou provedeny kompletně IS a komunikace včetně vrchní vrstvy. V domech 01 - 17 jsou provedeny plovoucí podlahy a dveře, osazují se tepelná čerpadla. V domech 18 - 24 jsou provedeny obklady a dlažby, jsou provedeny kompletně fasády, probíhá příprava na pokládku plovoucích podlah a montáž dveří. V domech 25 - 30 jsou provedeny fasády, realizují se obklady a dlažby a probíhá příprava na pokládku plovoucích podlah.
